5月12日,在四川省大渡河老鹰岩水电站二级水电站建设现场,挖掘机、装载机等设备铁臂挥舞,自卸车在施工现场来来回回,各种作业项目有序推进。

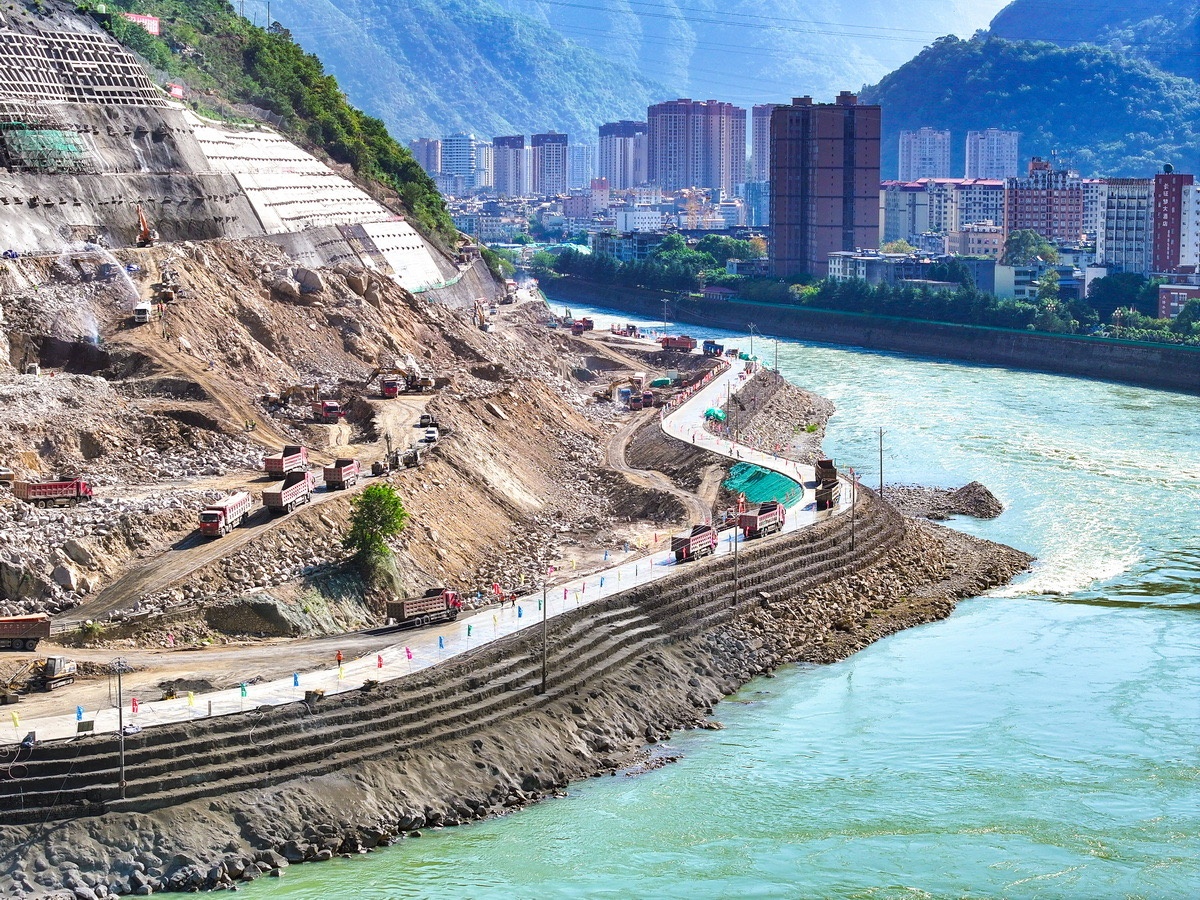

大渡河老鹰岩水电站建设现场

四川省大渡河老鹰岩水电站位于大渡河干流四川省雅安市石棉县境内,采用两级开发,老鹰岩一级、二级水电站是大渡河干流水电调整规划28个梯级电站的第17、18个梯级。两级电站均采用堤坝式开发,枢纽建筑物由左、右岸挡水坝、泄洪(兼冲沙)闸、发电厂房、消能防冲建筑物等组成。

老鹰岩二级水电站工程总投资59.59亿元,项目已于2024年10月开工,计划2025年11月大江截流,2029年6月首台机组发电,2029年12月全部机组投产发电。

老鹰岩一级水电站工程总投资45.44亿元,计划2025年8月开工,2026年11月大江截流,2029年10月首台机组投产发电,2030年4月全部机组投产发电。

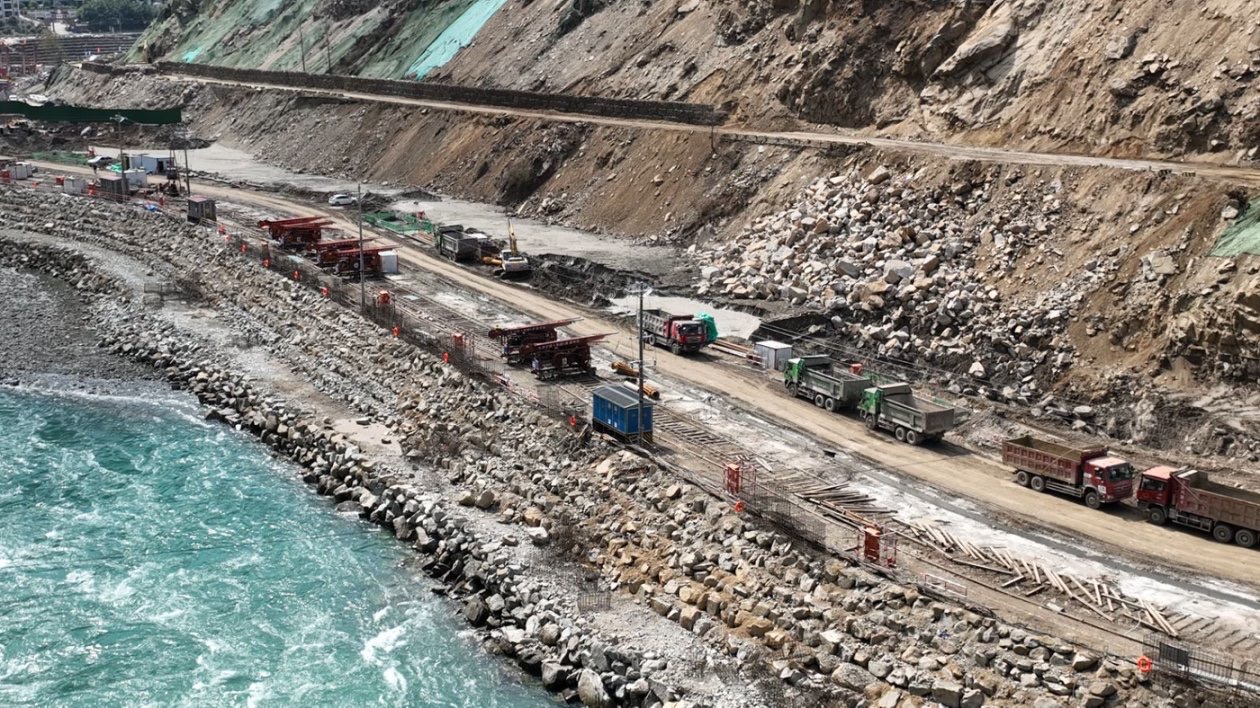

大渡河老鹰岩水电站建设现场

两级电站均已列入《四川省“十四五”能源发展规划》《四川省“十四五”可再生能源发展规划》。

两级电站项目建成后每年可发绿色电量33亿千瓦时,节约标准煤消耗超过100万吨,减少二氧化碳排放近270万吨。

“目前正在进行的是老鹰岩二级水电站一期导流明渠施工,整个项目建成后,可提供就业岗位3000余个,为石棉县每年贡献税收约4000万元,”国能大渡河老鹰岩(四川)水电有限公司党委书记、董事长肖平介绍,“此外,对于增加清洁能源供应、助力电力保供、扩大有效投资、推动地区乡村振兴及经济社会发展方面也具有重要意义。”(李木子)
